百口泉地区电网改造助力我市保供
本月将向我市电网送电
闵 勇 徐风志

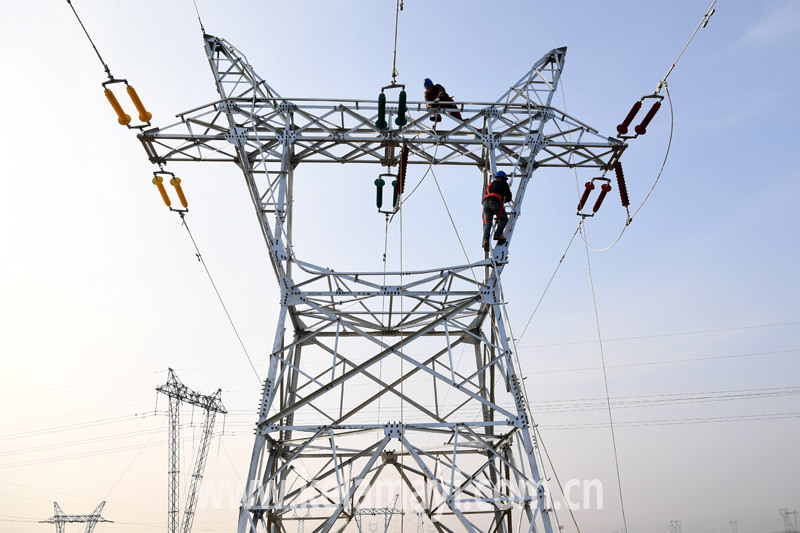

11月29日,百口泉地区,输电施工人员在高空作业。

输电施工人员在冰冷的铁塔上作业。

    11月29日,克拉玛依市百口泉地区,输电施工人员在-7℃的戈壁深处施工段高空作业。

    截至当天,克拉玛依市“提高城区供电保障能力110千伏线路调整-风九八线”改造工程的基础开挖、垫层浇筑、钢筋绑扎、模板安装、接地敷设和焊接、基础回填施工全部完成,铁塔组立和导线基光缆架设已完成施工量的91%,其中铁塔组立完成了65基,预计本月全部完工,具备送电条件。

    该工程由国网克拉玛依供电有限公司第一业主项目部组织建设,中油(新疆)石油工程有限公司负责施工,于今年7月开工,线路总长19.8公里,采用JL/G1A-240/30钢芯铝绞线61.5公里,角钢塔71基,塔材总重470吨,分4个部分进行施工。

    该工程自开工以来,相关建设、施工单位在做好疫情防控的同时,精心编制施工方案和措施,抢抓工期和质量,全力推动工程安全、有序、快速地进行,将疫情对施工的影响降到最低。

    它的建成,将使克拉玛依电网资源得到充分合理利用,使110kV电网与220kV电网有效衔接,保证对城区及重要用户110kV变电站的供电能力及供电可靠性,进一步优化百口泉乃至克拉玛依电网网架结构,提高城市和油田生产、百姓生活供电保障能力。



时间:2020-12-02    来源:克拉玛依日报
